【事例】“川崎市ハローブリッジ”薄層芝生施工例

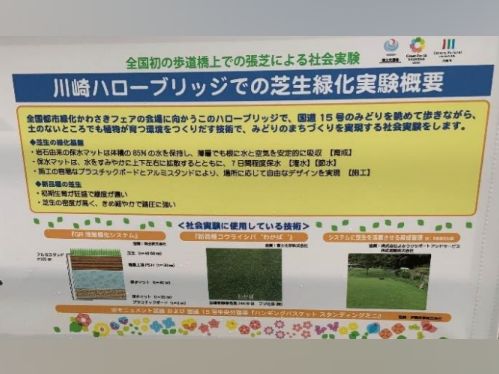

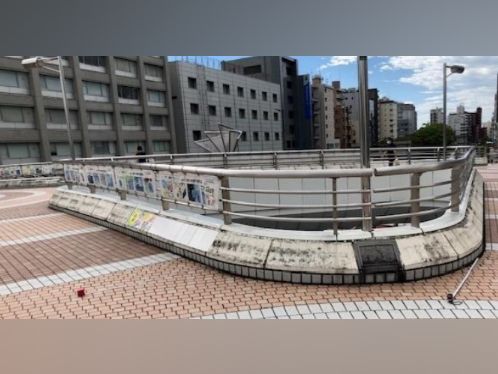

■“川崎市ハローブリッジ”薄層芝生施工例

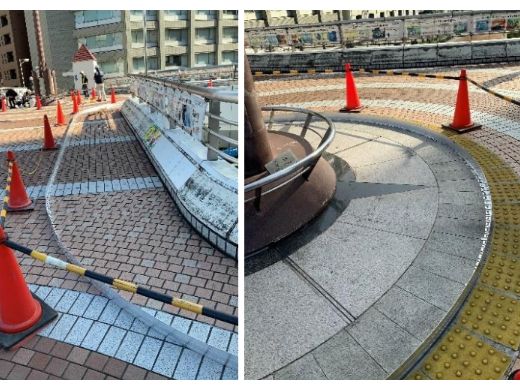

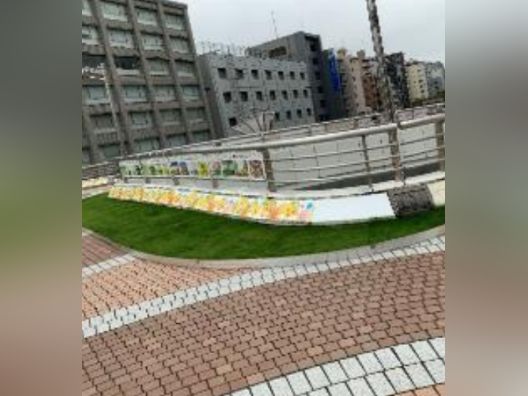

■ブリッジ中央と左右を芝生化 途中経過

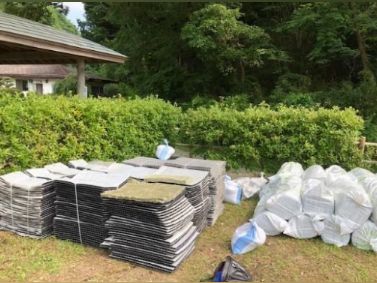

高麗芝わかばを約3か月間事前養生

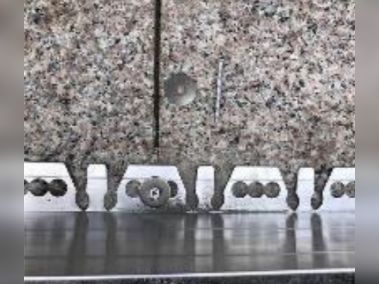

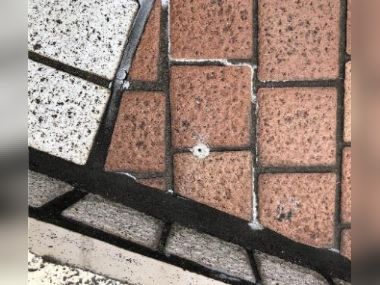

タイル目地にビス穴あけ試験

中央タイル目地にビス穴あけ試験

両翼と中央部(右)

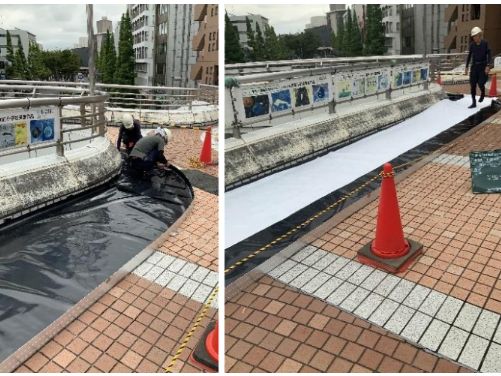

その上に透水シート敷き(右)

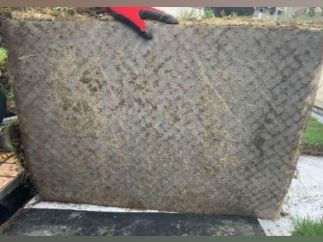

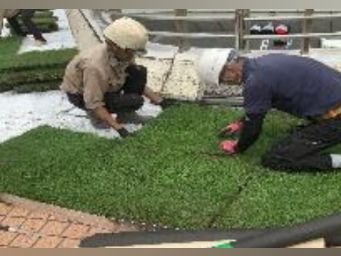

養生してあった高麗芝を敷く

高麗芝わかば&洋芝 + 土 + 保水材GR40mmt + 排水Drainmat20mmt + リプラ板2mmt

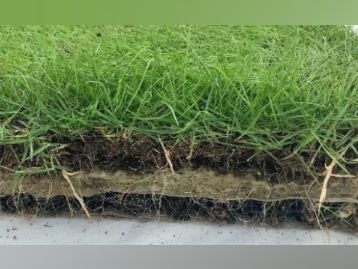

排水Drainmat20mmtの下に少し根が出ている

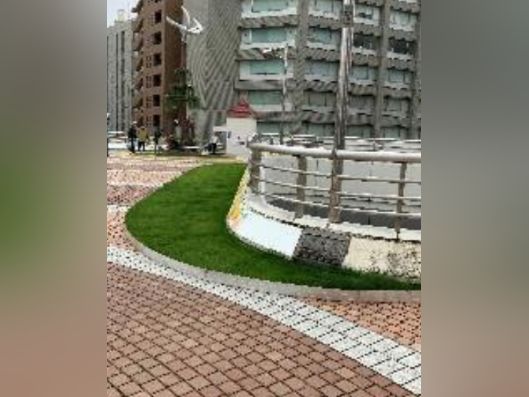

中央部薄層芝生敷き後

右翼部薄層芝生敷き後

左翼部薄層芝生敷き後
